搜索

【新春走基层】火神山医院全速推进 雷神山医院迅疾如雷

来源:中国网 发布:2020-01-31 21:54:06

幻灯片 手机看 分享到

中国网讯 1月30日,武汉火神山医院火力全开迎战“冲刺期”。武汉雷神山医院总体建设进度完成40%。

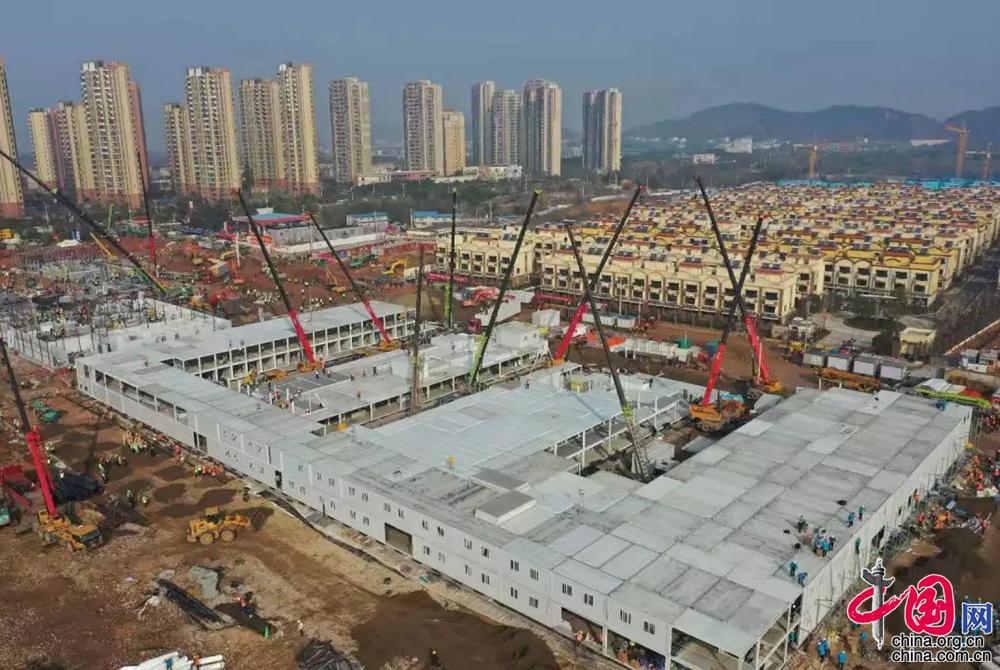

火神山医院项目

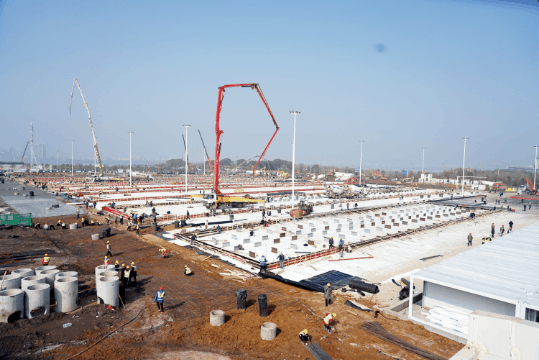

截至1月30日中午12时,武汉火神山医院项目场地平整、砂石回填、HDPE膜铺设全部完成,基础混凝土浇筑完成95%;集装箱板房进场、改装、吊装正快速推进。管线沟槽开挖、埋设及回填完成50%;污水处理间设备吊装完成,管道安装完成60%;调蓄水池HDPE膜开始铺设。

1月29日19点30分,项目最大雨污水处理一体化泵站完成吊装,标志该应急医院排水“主动脉”就位。

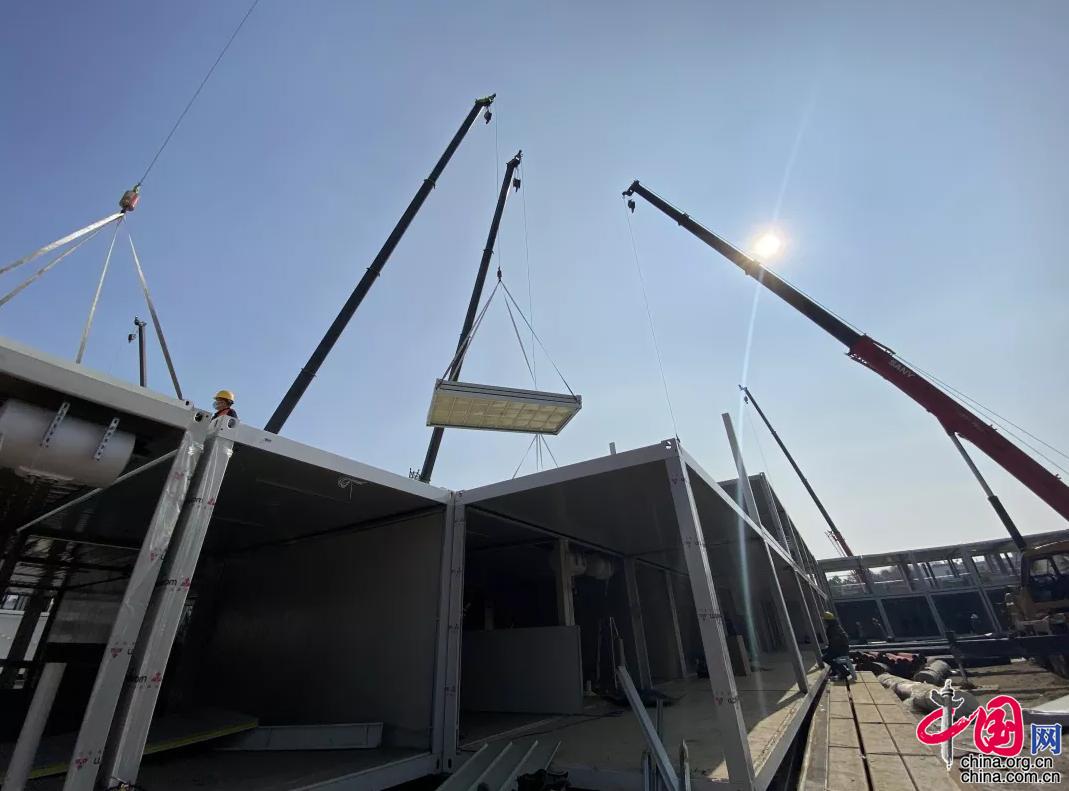

吊装住院楼板房

二号住院楼板房搭设完成85%,内部机电设备安装工序全面展开

安装医院热水器

安装住院楼桥架

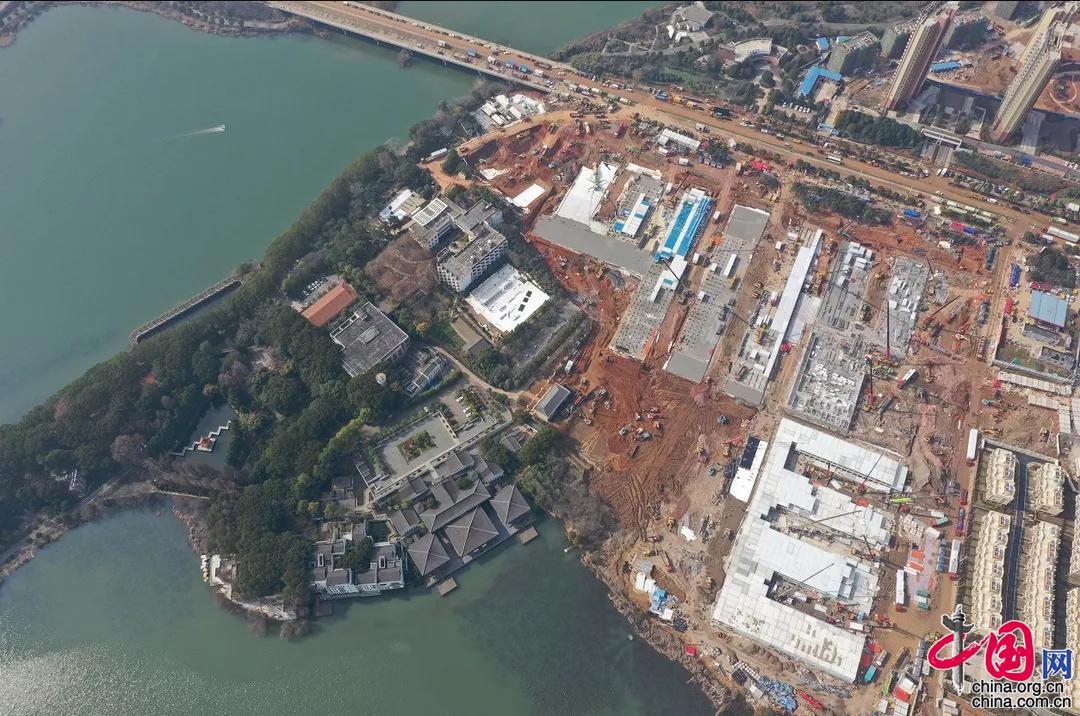

雷神山医院项目航拍

截至1月30日中午12时,雷神山医院项目总体建设进度完成40%。隔离病房区场地平整、沟槽开挖、沟槽管线预埋、非沟槽区PE膜施工全部完成,沟槽回填已完成90%,条形基础施工完成60%;集装箱总计进场1518间,场外改装完成约300套,现场已完成吊装30间。医护人员生活区A1-A7栋完成板房框架梁柱、楼面板、墙面板、屋面板等结构施工的70%。

隔离病房区箱式板房现场吊装完成30间

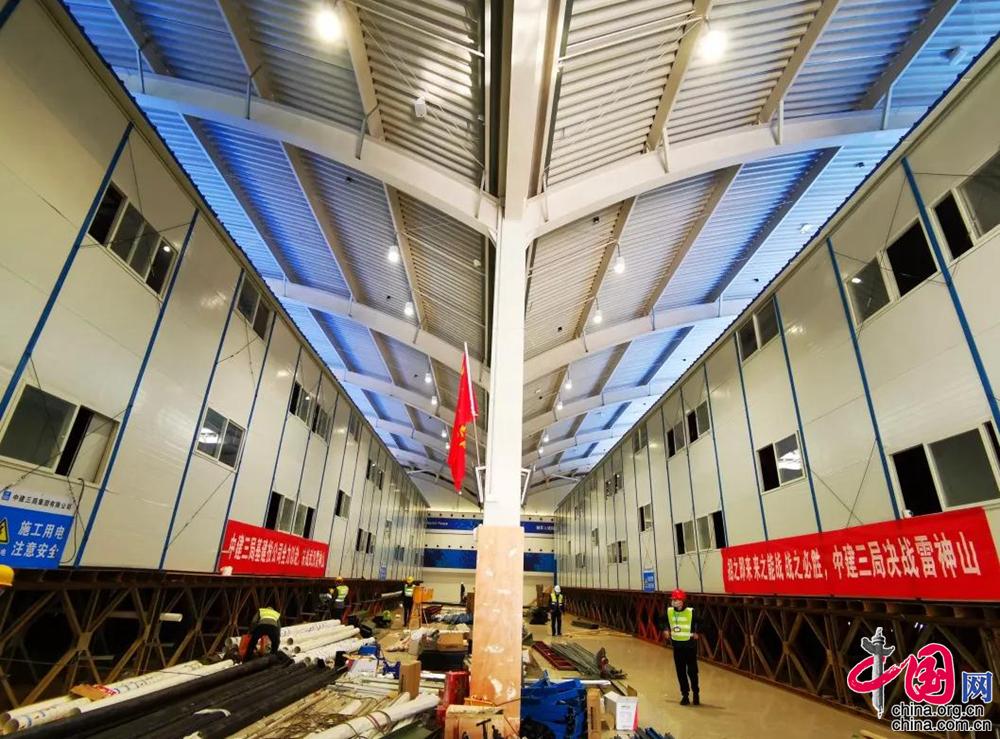

医护住宿区板房结构施工

责任编辑:孙智英
轻触这里,加载下一页
数据加载失败,请确保在www.81.cn域名使用侧边栏!
